价格暴涨50%!覆铜板抢不到、交不出

   2026-06-26 调研纪要先知调研纪要先知8880
导读

年初到现在不到半年,CCL 已经历四到五轮提价、累计涨幅超过 50%,斜率比 2020 年那轮接近翻倍的行情还要猛。背后是彻头彻尾的供不应求:高端高频高速板的订单已经排到明年年底,CCL 和 PCB 的库存都只剩半个月,行业满产满销却仍供小于求;低轮廓铜箔国内能量产的只有两三家、缺口冲到 40–45%,玻璃布更是白热化到“抢布

年初到现在不到半年,CCL 已经历四到五轮提价、累计涨幅超过 50%,斜率比 2020 年那轮接近翻倍的行情还要猛。背后是彻头彻尾的供不应求:高端高频高速板的订单已经排到明年年底,CCL 和 PCB 的库存都只剩半个月,行业满产满销却仍供小于求;低轮廓铜箔国内能量产的只有两三家、缺口冲到 40–45%,玻璃布更是白热化到“抢布抢不到”、价格直接翻番。更关键的是,这轮要一直涨到 2027 年下半年——产能放量之前,价格只能往上顶。

产业信息,先看这里

① 价格:年初已 4–5 轮提价、累计涨超 50% —— 斜率比 2020 年翻倍那轮还猛

年初到现在不到半年,CCL 已经历四到五轮提价,累计涨幅超过 50%。对比上一轮(2020 年)接近翻倍的行情,这次的涨价区间已经更大、斜率更陡。最直接的体感:一块 FR4 标准板年初还卖 150–160 元,现在已经调到 200 多元;到了 M8、M9 级别的高频高速板,单张价格已经超过 2000 元。涨价的根子是供需——上游铜箔、玻璃布、树脂、填料、溶剂几乎每月都在调价,而 CCL 作为中游把成本一路往下游传导。更关键的是节奏:CCL 有淡旺季,上半年是淡季、6 月到年底才是旺季,所以下半年的涨幅大概率还会高于上半年。

② 供需:订单排到明年底、库存只剩半个月 —— 这是彻底的卖方市场

这轮最硬的信号是“卖方市场”。从上游原材料到 CCL 再到下游 PCB,现在全是满产满销:高端玻璃布、高端树脂(碳氢、PPO)的订单已经排到明年年底,CCL 库存只剩半个月、PCB 库存也就半个月到一个半月。客户订单完全没被满足,货交不出来——这个月交不了就压到下个月,像滚雪球一样越滚越大。这和 2020 年那轮“买方市场”正好相反:那时 CCL 厂处于劣势,现在供小于求,CCL 厂明显强势。需求端,高端高频高速板的量逐年增长,业内预计要到 2028 年才趋于平稳。

③ 铜箔:低轮廓国内只剩 2–3 家、缺口冲到 45% —— 最硬的卡脖子窄口

铜箔是这轮最硬的卡脖子环节之一。AI 高频高速板要用低轮廓(HVLP)铜箔,但国内能量产的就两三家;三、四代 HVLP 铜箔的缺口冲到 40–45%。国内目前大多做到三代、好一点做到四代,四代能验证通过批量供货的也就一两家,和国外还差一到两代。更卡的是设备:高端铜箔要用日本的表面处理设备,而日系产能已被国内几大铜箔厂“包圆”——有厂商一口气订下年产五万吨的设备、把两三年产能锁死,中小厂只能转向国产设备。国产设备良率约 60–65%、日系约 70%,还差五到十个点,但订单已经开始大规模外溢到国内。

④ 玻璃布:白热化抢不到、价格直接翻番 —— 这轮最惨烈的窄口

如果说铜箔最硬,玻璃布就是最惨烈的——现在是白热化状态,“大家都在抢布,但抢不到”。低端 7628 布从年初的三块多一米涨到七八块、价格直接翻番,高端布同样翻番。高端在挤压低端产能,高低端一起缺货。卡点还是设备:高端织机依赖日本巨头,交期要一年到一年半,短期根本没法把产能拉上来、把价格压下去。综合扩产周期 1.5–2 年,业内判断这轮要一直涨到 2027 年下半年——等产能放量,价格才可能平稳;在那之前,缺口填不平,价格只能往上顶。

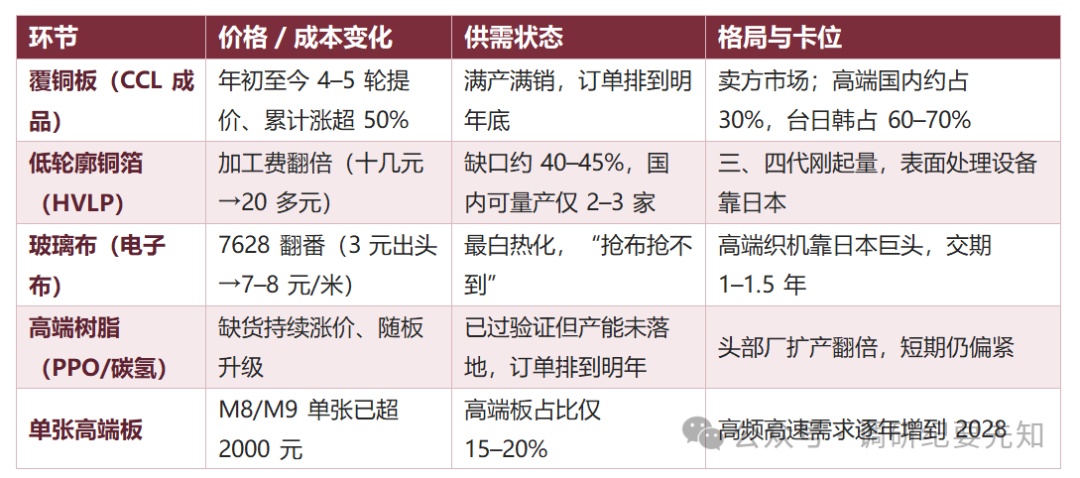

一、CCL 产业链:量价齐升一览
