AI应用预计每月直接带来约100万片新增硅片需求,而当前全球月出货量不足1000万片,2027年全球月产量预计突破1100万片;单台AI服务器的硅片用量是普通服务器的3.8倍(相当于暴增280%),其中电源管理芯片用片占比冲到40%,远超传统认知的10%-20%。库存端,下游晶圆厂平均库存已降至40-50天,部分关键芯片击穿30天,海外头部晶圆厂先进制程在满载状态下同样跌破30天。供给端,海外硅片巨头原定2019-2020年启动的扩产被疫情与地缘冲突反复打断,本轮普遍没有大规模扩产计划,12英寸硅片的结构性紧张预计至少锁定一到两年。这不是一次脉冲式补库,而是需求错判叠加供给刚性共同挤出的结构性缺口。
产业信息,先看这里
① AI每月新吞约100万片——这是当下最炸的需求侧信号:
本轮硅片需求的增量,几乎全部来自2019-2020年制定扩产计划时并不存在的新场景:先进封装、3D NAND、HBM与先进逻辑制程。AI应用预计每月直接新增约100万片需求,对照当前全球每月不足1000万片的总出货量,占比已不可忽视;预计2027年全球月产量将突破1100万片。
拆开看弹性:单台AI服务器吞片量是普通服务器的3.8倍,电源管理芯片吃掉其中约40%;HBM的硅片消耗约为标准DRAM的3倍、极限可达3.8倍,3D NAND约为DRAM的两倍多;叠加先进制程测试片消耗频率十几倍的放大,需求曲线整体上移——而且全部是计划外的增量。
② 库存击穿30天——晶圆厂补库已经从观望切换到追单:
经过2024-2025年两年去库,下游晶圆厂硅片库存已降至40-50天的平均水位,部分关键芯片低至30天左右,而理想水位通常在50-60天之间。台积电、三星、美光、英特尔等厂商在产线满载状态下,部分先进制程硅片库存已经跌破30天。
库存从45天降到30天,账面只少了15天,但供应链的紧迫感完全是另一个量级——30天附近意味着逼近不可压缩的硬下限,补库订单开始排队。这是本轮价格上行最直接的扣扳机因素。
③ 扩产计划拖了6年——12英寸结构性紧张已经锁定一到两年:
信越化学、SUMCO、环球晶圆、世创等头部厂商的产能高度集中在日韩。原计划2019-2020年启动、面向2025-2026年投放的新一轮扩产,先后被疫情与地缘冲突打断,又叠加电力供应紧张、基础设施老化、招工培训困难、环评流程漫长等多重约束,扩产步伐系统性落后于下游需求。
更关键的是,部分日本厂商在无法扩建厂房的情况下,把8英寸重掺硅片产线改造为12英寸轻掺产线——直接收缩了8英寸重掺供给,下游被迫回头抢货。供给端没有大规模扩产计划,意味着12英寸硅片的结构性紧张至少锁定未来一到两年。
④ 80%新长协按现价锁定——五年一遇的续约潮把话语权交还上游:
上一轮硅片长协集中在2021年签订,周期普遍五年,2026年正好整体进入续约窗口。本轮谈判中硅片厂商罕见强势:新签长协约占订单总量的80%,普遍按现行价格锁定,并大概率采用与供应量挂钩的阶梯式定价——下游要的量越大,提价幅度越高,类似一份对赌协议;海外长协还要求客户支付预付款,金额最高可达资本开支的30%。
价格层面,产业链预期12英寸轻掺抛光片在本轮周期高点前仍有接近30%的上行空间,重掺产品弹性预计更大;但年内节奏相对克制,2026年内整体涨幅预计不会超过25%,轻掺年内若实现15%已属理想。

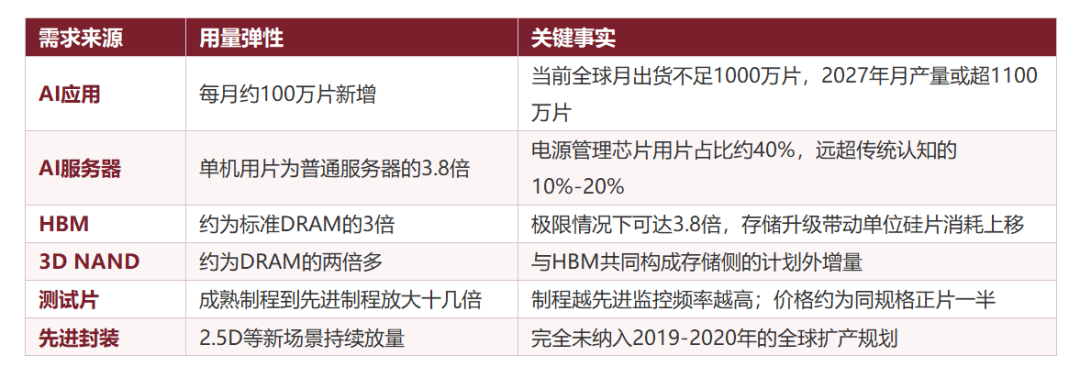

一、增量需求从哪来:一张表看懂
